Plan de proyecto software

Introducción

La finalidad de este apartado es definir el conjunto de actividades de desarrollo que se han llevado a cabo para gestionar la construcción de la infraestructura software propuesta. Estas actividades se pueden dividir en dos fases: planificación temporal y estudio de viabilidad.

La fase de planificación temporal agrupa todas aquellas actividades que tienen como objetivo organizar, planificar y desarrollar una serie de tareas dentro de un marco temporal. Todas ellas definen el intervalo de tiempo en el que se va a desarrollar el proyecto. Existen multitud de estrategias para determinar cada una de estas actividades, en este caso, se ha optado por emplear metodologías ágiles.

En la segunda fase, se reúnen todas y cada una de las actividades que estudian y analizan la viabilidad económica y legal del proyecto.

Planificación temporal

Para llevar a cabo la planificación temporal del proyecto se ha optado por utilizar metodologías ágiles, concretamente Scrum.

El desarrollo se ha dividido en iteraciones (sprints), cada una de las cuales ha tenido una duración aproximada de 2 semanas. Cada iteración se compone de una serie de tareas cuyo principal cometido es incluir nuevas funcionalidades a la infraestructura.

Las tareas de cada sprint son elaboradas en la reunión que se establece al terminar la iteración anterior. Además de planificar las tareas de la siguiente iteración, se supervisan las del anterior. En nuestro caso, las reuniones se hacían tanto con la UBU como con el CENIEH.

Dado que el desarrollo se ha llevado a cabo en la plataforma Github, es importante aclarar que el término sprint comentado anteriormente se ve reflejado en esta plataforma como milestone y, cada una de sus tareas, se corresponden con las denominadas issues.

Además, se ha utilizado la herramienta ZenHub para llevar a cabo la planificación de los sprints. Esta herramienta permite llevar un seguimiento de cada sprint mediante gráficos estadísticos como burndown. También incluye en GitHub un nuevo atributo denominado story points, el cual permite asociar, a cada tarea, una estimación del esfuerzo que se va a realizar sobre ella.

Para poder trazar un seguimiento óptimo en cada sprint, se ha asociado un valor temporal a cada posible valor de story points.

Tabla 3 Relación entre esfuerzo (story point) y tiempo.
Story points Estimación temporal
1 < 1h
2 1h - 2h
3 2h - 4h
5 4h - 8h
8 8h - 16h
13 16h - 24h
21 1d - 3d
40 3d - 7d

A continuación, se describen brevemente cada uno de los sprints ejecutados durante el desarrollo del proyecto.

Sprint 0 (28/02/2020 - 13/03/2020)

Cuando se llevó a cabo la reunión de planificación de este primer sprint, llevaba trabajando ya con el CENIEH más de tres semanas. Durante este periodo de tiempo, llevé a cabo multitud de tareas relacionadas con el proyecto. Por ello, durante esta primera reunión, mostré todos los avances que había realizado hasta la fecha para conocer la opinión de mis dos tutores, Carlos López y Mario Juez. Tras hacer una valoración de dichos avances, se plantearon nuevos objetivos: migrar todo el trabajo almacenado en el repositorio local del CENIEH al repositorio de Github, realizar un estudio detallado de las diferentes ontologías involucradas en el proyecto (CIDOC-CRM, ACDM y AO-CAT) y mejorar mi formación en los lenguajes de programación utilizados por la infraestructura escogida (PHP, HTML y JavaScript).

Ver listado de tareas asociadas al Sprint 0.

Sprint 1 (13/03/2020 - 27/03/2020)

Los objetivos planteados para este sprint fueron: cubrir las nuevas necesidades del proyecto mediante el desarrollo de nuevos plugins para Omeka, estudiar la opción de implementar la tecnología Docker, avanzar con la documentación en LaTeX y aprender a utilizar el servicio de documentación Read the docs.

Listado de tareas asociadas al Sprint 1.

Sprint 2 (27/03/2020 - 17/04/2020)

Los objetivos planteados para este sprint fueron: finalizar la formación en Docker, adaptar el diseño de la aplicación web a las necesidades del usuario objetivo, desarrollar un nuevo plugin que incorpore un sistema de estados para las colecciones/ítems, gestionar el proyecto a través de ZenHub y, por último, estudiar e implementar las prácticas software de la CI (Integración continua).

Ver listado de tareas asociadas al Sprint 2.

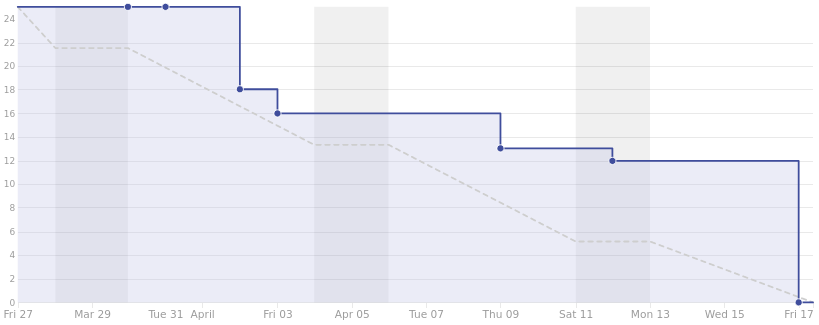

Diagrama *burndown* del *sprint* 2.

Sprint 3 (17/04/2020 - 08/05/2020)

Los objetivos planteados para este sprint fueron: seguir con el análisis e implementación de la «Integración Continua» en el proyecto, finalizar el desarrollo del plugin «ARIADNEplus Monitor», desplegar la infraestructura sobre el servidor del CENIEH, actualizar el fichero README y avanzar con la documentación.

Ver listado de tareas asociadas al Sprint 3.

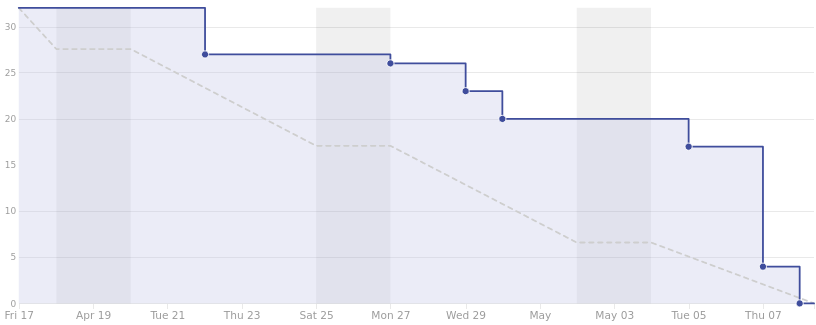

Diagrama *burndown* del *sprint* 3.

Sprint 4 (08/05/2020 - 22/05/2020)

Los objetivos planteados para este sprint fueron: emplear alguna de las herramientas propuestas para evaluar la calidad del código. Añadir mejoras de usabilidad. Solucionar bugs de la interfaz. Desarrollar un plugin para la gestión de tags. Mejorar el README y seguir avanzando con la documentación.

Ver listado de tareas asociadas al Sprint 4.

Diagrama *burndown* del *sprint* 4.

Sprint 5 (22/05/2020 - 12/06/2020)

Los objetivos planteados para este sprint fueron: introducir ciertas mejoras sobre el plugin ARIADNEplus Tracking. Crear la colección del CENIEH en periodO. Completar la colección «CIR» con ayuda del CENIEH. Añadir un estilo al repositorio OAI-PMH. Preparar la importación del CIR en ARIADNEplus. Actualizar el README.md y avanzar con la documentación.

Ver listado de tareas asociadas al Sprint 5.

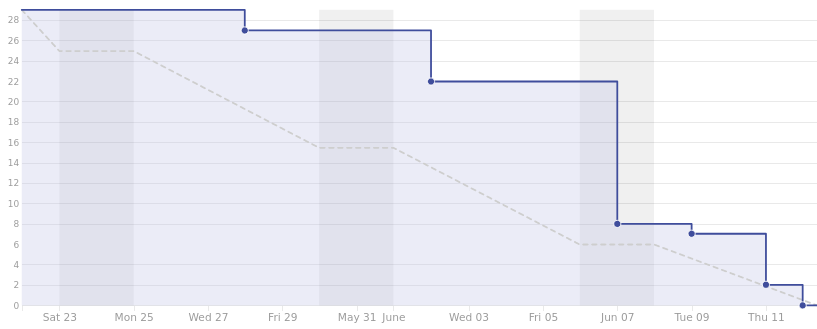

Diagrama *burndown* del *sprint* 5.

Sprint 6 (12/06/2020 - 26/06/2020)

Los objetivos planteados para este sprint fueron: finalizar el desarrollo de la aplicación, publicar la colección de periodos del CENIEH en periodO, publicar la colección del CIR en ARIADNEplus y continuar con la documentación (Memoria).

Ver listado de tareas asociadas al Sprint 6.

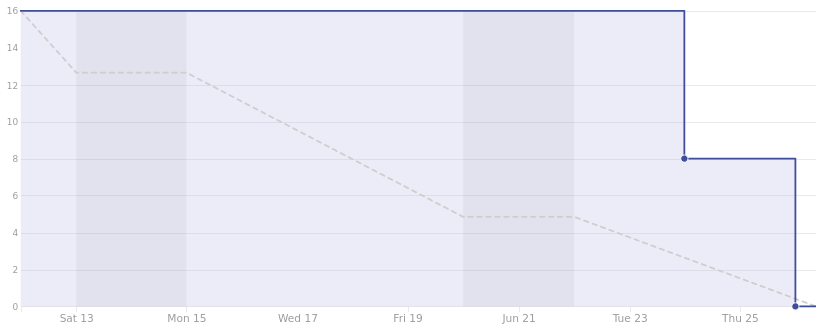

Diagrama *burndown* del *sprint* 6.

Sprint 7 (26/06/2020 - 17/07/2020)

Los objetivos planteados para este sprint fueron: continuar con el proceso de integración del CIR en ARIADNEplus. Seguir desarrollando labores de documentación (memoria y anexos).

Ver listado de tareas asociadas al Sprint 7.

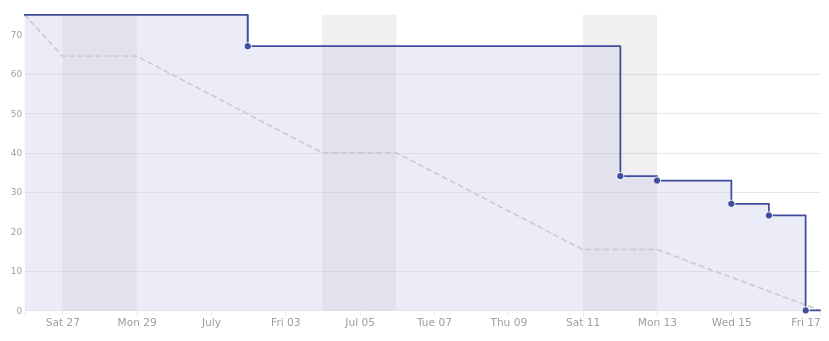

Diagrama *burndown* del *sprint* 7.

Estudio de viabilidad

Viabilidad económica

Este apartado recoge los análisis de costes y beneficios que se han llevado a cabo para determinar la viabilidad económica del proyecto.

Costes

Los costes del proyecto se pueden clasificar en función de su naturaleza.

Costes de personal

El proyecto se ha llevado a cabo por un desarrollador empleado a tiempo parcial durante 6 meses. La contratación se llevó a cabo mediante el programa de cooperación educativa entre la Universidad de Burgos y el consorcio CENIEH. De este acuerdo salieron dos contratos, uno de cuatro meses de duración y otro de dos.

Tabla 4 Contrato prácticas curriculares.
Concepto Coste
Salario mensual neto 400,00€
Retención IRPF 0,00€
Seguridad social 0,00€
Salario mensual bruto 400,00€
Total (4 meses) 1600,00€
Tabla 5 Contrato prácticas extracurriculares.
Concepto Coste
Salario mensual neto 391,51€
Retención IRPF 0,00€
Seguridad social 56,90€
Salario mensual bruto 448,91€
Total (2 meses) 897,82€

El primer contrato, al tratarse de prácticas curriculares, queda exento de pagar cualquier tipo de cotización. Sin embargo, en el segundo contrato, al tratarse de prácticas extracurriculares se debe cotizar a la seguridad social.

En el caso de que el sueldo hubiera sido estándar, es decir, sin una beca de por medio, los costes de personal se corresponderían con la siguiente tabla.

Tabla 6 Contrato estándar a media jornada de un desarrollador profesional.
Concepto Coste
Salario mensual neto 521,08€
Retención IRPF 271,28€
Seguridad social 337.97€
Salario mensual bruto 1130,33€
Total (2 meses) 6782,00€

Para el cálculo del IRPF se ha consultado el cuadro informativo tipos de retención aplicables (2020) ofrecido por la Agencia Estatal de Administración Tributaria. En cuanto a la seguridad social, se han consultado las bases y tipos de cotización (2019) desde la página oficial del Ministerio de Trabajo, Migraciones y Seguridad Social.

Costes de hardware

En este apartado se describen los costes relacionados con el equipamiento hardware que se ha utilizado para el desarrollo del proyecto. Para calcular el coste amortizado, se ha tenido en cuenta que el tiempo de uso coincide con la duración del proyecto (6 meses) y que su vida útil gira en torno a los 5 años.

Tabla 7 Costes de hardware.
Concepto Coste Coste amortizado
Ordenador portátil 1050€ 105,00€
Monitor auxiliar 249€ 24.90€
Servidor rack 1400€ 160,00€
Total 2499€ 269,90€
Costes de software

Todo el software utilizado para el desarrollo del proyecto era totalmente gratuito o contaba con planes libres de pago.

Otros costes

En la siguiente tabla se recogen los demás costes incluídos en el proyecto.

Tabla 8 Otros costes.
Concepto Coste
Dominio ubucenh.es 1,00€
Internet 136,00€
Total 137,00€
Costes totales

Sumando el total de cada uno de los costes anteriores mostrados con anterioridad, se obtiene el coste total.

Tabla 9 Costes totales.
Concepto Coste
Personal 2400,00€
Hardware 269.90€
Software 0,00€
Otros 137,00€
Total 2806,90€

Se podría añadir a esta cantidad el importe de 91.935 € que la Comisión Europea concedió al CENIEH para su integración en ARIADNEplus.

Beneficios

Con la realización de este proyecto no se pretende obtener ningún beneficio económico o material. Cualquier persona podrá hacer uso del material desarrollado de forma totalmente gratuita.
